濮阳人关注的这2个小区最新进展!施工进度缓慢竟然是因为……

    [复制链接]

积分
71
大濮币
612
发表于 2017-11-10 11:32:06 | 显示全部楼层 |阅读模式

近期,有很多小伙伴打听天桥花园、金豫花园的施工进度


天桥花园、金豫花园棚户区项目进度

天桥花园:主体工程已经完成90%以上工作量,人防工程完成70%。天桥花园南区1-7号楼室内工程基本完成,部分单元正在进行地暖、外墙涂料施工;天桥花园北区8-14号楼由于拆迁晚,进度稍落后,目前正在进行外墙保温施工,其余楼栋正在进行地暖、外墙涂料施工。

金豫花园:6栋楼主体均已完工、门窗已经安装完毕、目前正处于地暖、外墙涂料施工阶段,配套地下水、暖管线均已施工完毕。目前,因综合服务楼刚完成招标,配套设施有待完善,近期住户尚无法入住。

造成进度滞后的原因是什么

2016年下半年全国大气污染治理力度加大,政府部门加大监督检查力度、问责力度,在建项目经常性停工,工程施工作业不能连续开展。


2017年春节之后,国家强化大气环保督查工作、严厉整治“散乱污”企业,关停大量建材生产企业,导致建筑工地原材料供应不及时,时常出现停工待料现象,导致天桥花园的人防、车库项目;金豫花园的配套施工,受到严重制约,进度滞后。濮阳市所有在建项目,跟全国其他“2+26”城市一样,无一能如期交工。油田棚户区建设实施部门正在完善工地设施,增加环保投入,想方设法赶进度。

接下来,会如何施工?

在当前严峻形势下,油田棚户区建设实施部门将更加努力,继续加大协调力度,抓施工进度,急职工所急,想尽一切办法,争取早日让职工入住。

同时欢迎住户代表参与监督,并及时发布进度动态,让住户随时了解工程进展。综合考虑上述原因,力争让天桥花园住户于2018年年底前入住,金豫花园的住户于2018年上半年前入住



天桥花园共建楼房14栋,分为南区和北区,主体工程完成90%工作量。

南区1-7号楼

未完成工作量:铺设地暖。

北区8-14号楼

未完成工作量:室内穿线工程,地暖工程,外墙漆未刷完,

13、14号楼

因拆迁晚,进度略慢,正在进行外墙保温施工,水暖安装工程。

室内建设情况

室内各种管线安装完毕......

其他情况

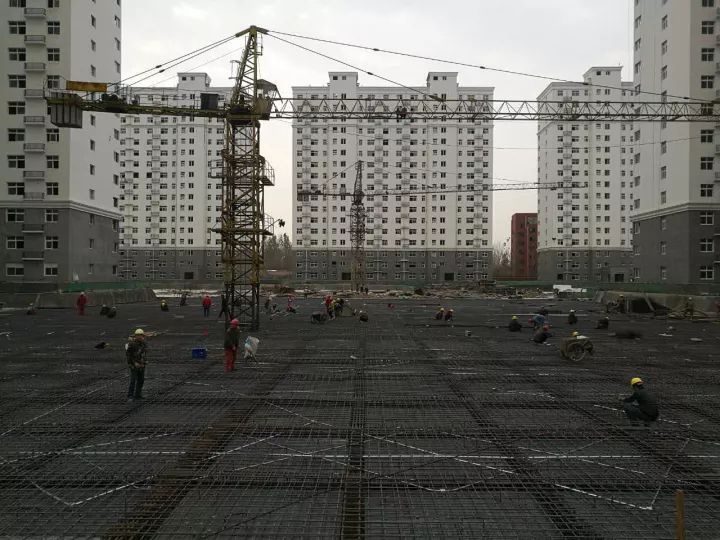

天桥花园13000平方的人防工程,正在封顶


北区(灰色的是13、14号楼)此楼栋前将建12000平方的地下停车场,因环保封土令原因无法动土开挖。

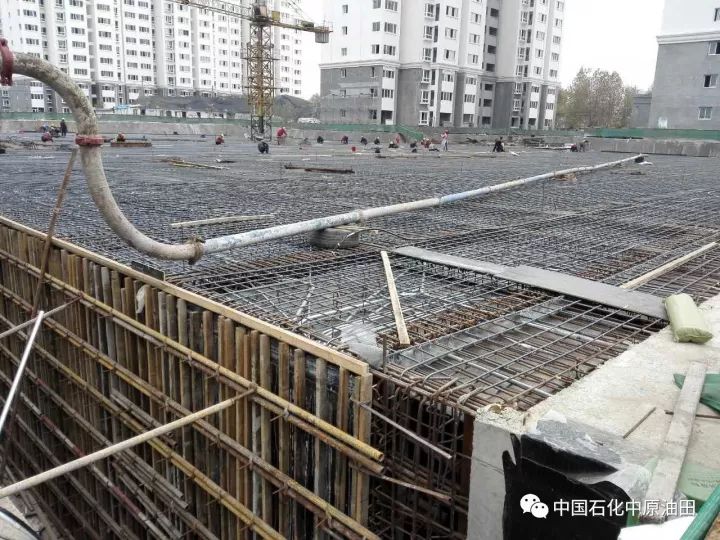

据现场负责人介绍,总体来看,截至目前,主体工程已完工90%以上工作量,人防工程完成70%的工作量

具体来说,天桥花园南区1-7号楼室内工程基本完成,部分单元正在进行地暖和外墙粉刷施工。

北区8-14号楼,13、14号楼由于拆迁晚,进度稍落后,目前正在进行外墙保温施工,室内正在进行水暖安装,还有穿电线、地暖、外墙粉刷等施工。其余几栋楼正在进行穿电线、地暖安装和外墙粉刷施工。



来看看室内建设情况




各种管线安装完工

电梯安装调试完毕


室内多媒体端的各种接口

洗手间施工完毕


北区(灰色的是13、14号楼)此楼栋前要建的地下停车场,因环保封土令原因无法动土开挖。


这是正在进行的人防工程,预计未来几天可以封顶。

信息来自中原石化、中原油田等

积分
2204
大濮币
11705
发表于 2017-11-11 18:51:14 【来自大濮网APP】 | 显示全部楼层
施工进展怎么如此慢啊

积分
126
大濮币
718
发表于 2017-11-11 15:33:55 【来自大濮网APP】 | 显示全部楼层
是吧

积分
1312
大濮币
7604
发表于 2017-11-11 15:38:06 【来自大濮网APP】 | 显示全部楼层
在全力治理空气污染

积分
211
大濮币
1408
发表于 2017-11-11 08:09:30 【来自大濮网APP】 | 显示全部楼层

积分
126
大濮币
718
发表于 2017-11-11 08:24:40 【来自大濮网APP】 | 显示全部楼层

积分
1092
大濮币
5250
发表于 2017-11-11 09:30:42 【来自大濮网APP】 | 显示全部楼层
可以,说明得很详细,

积分
1212
大濮币
7948
发表于 2017-11-10 16:28:42 【来自大濮网APP】 | 显示全部楼层
嗯,希望可以早日交房

积分
8972
大濮币
36974
发表于 2017-11-10 16:34:01 【来自大濮网APP】 | 显示全部楼层

积分
1582
大濮币
9204
发表于 2017-11-10 20:50:51 【来自大濮网APP】 | 显示全部楼层

积分
2385
大濮币
13591
发表于 2017-11-10 22:29:24 【来自大濮网APP】 | 显示全部楼层
进度够慢的呀!!!

积分
1197
大濮币
5947
发表于 2017-11-10 23:06:20 【来自大濮网APP】 | 显示全部楼层
希望可以早日交房

积分
3156
大濮币
17679
发表于 2017-11-11 05:44:01 【来自大濮网APP】 | 显示全部楼层
路过。。。。。

积分
703
大濮币
4612
发表于 2017-11-11 05:55:32 【来自大濮网APP】 | 显示全部楼层

积分
2204
大濮币
11705
发表于 2017-11-12 20:11:51 【来自大濮网APP】 | 显示全部楼层
施工进展怎么样进展如何?

发表回复

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

    联系我们
  • 咨询电话:0393-4627000
  • 邮箱:4570046@qq.com
  • 地址:濮阳市胜利路与长庆路交叉口向北100米路东(跨境电子产业园内)
    关注我们
  • 微信公众号:dapuwang001
  • 扫描右侧二维码关注我们
  • 濮阳便民生活服务平台

Copyright © 2001-2016 Discuz! X3.2 © 2013-2016 Comsenz Inc.

手机版|申请删帖| 大濮网 ( 豫ICP备13009059号 )   豫公安备案41090202000001号 |经营许可证:豫B2-20170396

快速回复 返回顶部 返回列表
